洛陽建筑圍擋施工方案

發布時間:2022-03-04 14:47:11 作者:龐景實業洛陽圍擋廠家

  洛陽建筑圍擋施工方案

  一、施工測量

  施工時應先測量出圍擋線位的地面高差,根據高差對圍擋基礎標高做分段劃分,需整平的整平,沒有條件的地段也應盡量保持較長的水平線,使用臺階調整由于地面造成的高差。立柱應保證垂直度及直線度,事先按圖使用經緯儀放出基準線,排尺標出立柱中心點,施工時先每隔4根立柱或根據情況先施工幾個控制柱,校核其高程及線位,無誤后掛線施工中間柱。應待基礎砼強度達到70%以上時再開始掛圍擋板負重。

  二、圍擋形式

  施工圍擋采用藍色輕質夾心彩鋼板,彩鋼厚度為0.3mm,高度2米,圍擋頂部及底部分別設置10cm高的鋼槽壓頂和鋼槽托底,每隔2.9米設一個錨固于地面的鋼立柱,立柱下座為50cm×50cm×50cm的C25砼基礎,鋼柱底板四角采用膨脹螺栓與混凝土基礎連接固定,既可以減少占地,又可保證圍擋穩固、整齊、美觀。

  洛陽建筑圍擋施工方案介紹,可以修改部份當做方案使用,對于圍擋施工一定的指導作用。

  一、編制依據

  施工圖紙及相關技術規程

  二、工程概況

  本工程處于xxxxxxxx,為減少施工期間對周圍的影響,確保施工安全,達到防塵降噪的效果,提高文明施工的水平,遵循客戶要求,根據施工需要設置施工臨時圍擋。

  三、施工條件

  1、交通條件

  場地位于xxxxxxxx,無現成道路直接到達施工現場,施工前需人工修建一條500米長,通往圍擋施工現場的臨時人行道路,材料由汽車運至山腳下以后,采用人工通過臨時人行道路運至圍擋施工場地。(根據現場環境改變)

  2、場地條件

  擬建圍擋范圍內為高低差極大的山坡,場地條件較差。場地xxxxxxxx,距離較近,需進行防土圍擋。

  四、施工工藝

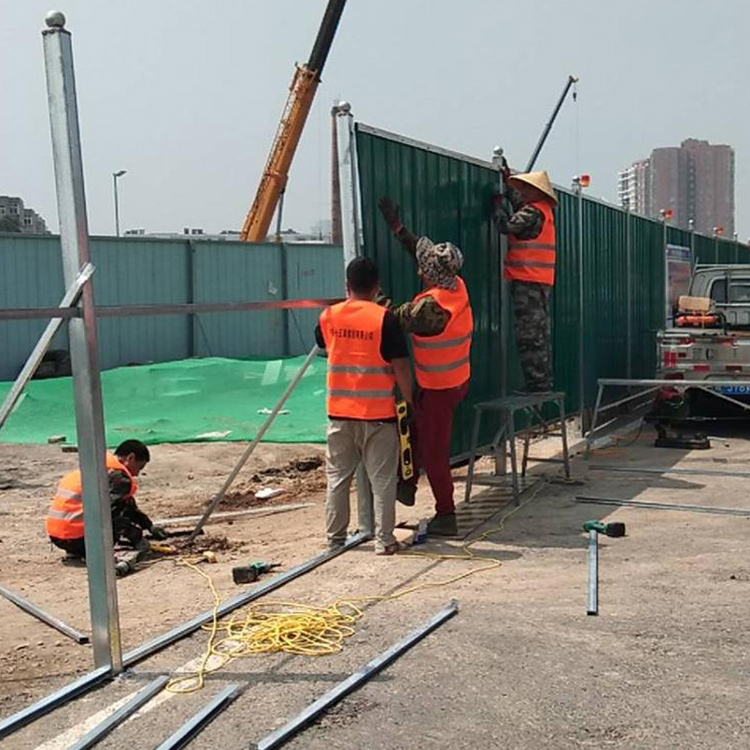

  1、圍墻定位

  依據業主下發的施工平面圖,對臨時圍擋進行測設定位。放完線后,請監理與業主予以確認,與圖紙不符部位及時進行調整。

  2、圍擋標準

  (1)場區東北側臨時施工保護圍擋以工字鋼、鋼管、竹架板、密目網作為材料,通過8#鐵線連接制成,臨時工字鋼保護圍擋高度為2m。場區東北側為馬蘭礦瓦斯發電站及瓦斯抽放站,由于距離較近,土方施工時對瓦斯發電站內的設備需進行防土圍擋,以確保瓦斯發電站內設備的安全。圍擋立柱采用3m長I22a工字鋼,在瓦斯發電站的護坡?lián)鯄ο?,?.9m為間距下挖1m×1m×1m見方基坑。將工字鋼栽入基坑中外露長度為2m,調整好位置及垂直度以后,用C20混凝土進行澆筑固定,待混凝土達到強度以后,將6m長鋼管水平布置上下兩根,再將3m×0.3m竹架板用8#鐵線橫向固定在工字鋼上,由下至上滿布。在竹架板的中間位置垂直設置一根鋼管,打入地下一米深,外露2m,用鐵線與竹架板及橫向鋼管綁扎牢固,在竹架板上橫向鋪設1.5m高密目網,用細鐵線綁在竹架板上,以防止土方施工時落土滑入瓦斯發電站設備區。詳見附圖1

  (2)場區西北側臨時施工圍擋以腳手架鋼管及彩鋼板作為材料,通過螺栓和專用扣件連接制成,鋼管彩鋼板臨時圍擋高度為2m。先將3米長鋼管豎向打入地下一米深,立桿間距為6m,在立桿上水平設置兩道橫桿及一道斜撐,橫桿下桿距地面兩百高,上桿距下桿1.6m,待圍擋鋼管架施工完畢后,從鋼管架外側將0.75m×2m彩鋼板用8#鐵線豎向綁扎在鋼管架上,兩板之間的搭接距離為100?。詳見附圖2

  (3)場區西南側及東南側臨時施工圍擋以方木及鋼絲網作為材料,通過鐵釘與鐵線連接制成,鋼絲網臨時圍擋高度為2m。先將3m長方木以間距3米豎向埋入地下1m深,待方木埋好之后,用鋼釘及8#鐵線將鋼絲網豎向固定在方木上,形成鋼絲網圍擋。詳見附圖3

  3、注意事項

  (1)圍擋施工過程中,彩板及鋼絲網不能出現銹跡,要保證其材料的質量合格~

  (2)圍擋施工完畢,彩板與鋼管之間、鋼管與扣件之間、鋼絲網與方木之間要必須連接牢固,不得有松動現象。

  (3)圍擋施工完畢板與板之間銜接平順,直線段要在一條直線上。

  五、施工資源計劃

  1、施工管理人員及勞動力計劃

  本項施工內容擬投入的人員情況見下表序

  人員__________人數_________________工作內容__________________號_____________________

  1.1生產經理全面負責施工圍擋的部署工作

  2.1技術主管施工圍擋技術管理、質量控制

  3.1質量員質量監督、檢查、驗收

  4.1材料員負責施工圍擋材料的采購及進場

  5.1工班長現場管理、指導工人施工操作

  6.1安裝施工人員圍擋安裝施工

  負責材料的搬運及各項工作的具體作業工人落實和操作合計_______人

  2、施工材料計劃

  名稱規格需要量備注

  鋼管?48×6m

  鋼管?48×2.5 m

  鋼管扣

  彩鋼板2m×0.75m 150塊

  8#鐵線5盤

  方木2.5米200根

  350m鋼絲網

  鋼釘2袋

  I22a 150m工字鋼

  32.5Mpa水泥3噸

  沙子工程砂8m3

  50石子16 m3

  竹架板3m×0.3m 250塊

  密目網1.5m×6m 30條

  3、施工機械計劃

  根據本項施工的內容,圍擋施工時無需投入大型設備,只需簡單的鐵

  鍬、洋鎬、扳手、夾鉗、錘子、小推車等簡單工具。

  六、施工質量保證措施

  1、項目部派專人負責質量監督管理及檢查驗收工作。2、施工前認真核對圖紙坐標,嚴格按照設計圖紙進行圍擋范圍的測控,保證定位樁點的準確性。

  3、所有材料均需檢驗合格后方可進場使用。

  4、現場技術人員及質檢人員加強巡視檢查,保證圍擋施工質量。5、圍擋施工完畢,報項目部質量部檢查驗收。

  七、安全文明施工保證措施

  1、所有進場施工人員必須進行三級安全教育,并培訓考試合格后方準上崗。

  2、進入施工現場嚴禁攜帶火柴及打火機等易燃易爆品,廠區外50m以內禁止使用明火。

  3、進入施工現場手機必須關機。

  4、堅持班前會制度,班前班組長交代安全注意事項及防護措施。5、進場人員必須統一著裝,并佩戴必要的安全防護用品。6、臨時用電需專業電工負責,非專職電工不得進行電路及電器設備的操作。

  7施工現場必須按要求配備滅火器等安全設施。

  8、所有施工人員必須做到工完、料凈、場地清,確保施工現場干凈整潔。

熱門文章

熱門文章

市政改造公路圍擋
市政改造公路圍擋

發布時間:2025.11.15

彩鋼圍擋該怎么安裝呢?
彩鋼圍擋該怎么安裝呢?

發布時間:2025.11.13

施工圍擋欄選購指南
施工圍擋欄選購指南

發布時間:2025.11.10

地鐵專用裝配式圍擋
地鐵專用裝配式圍擋

發布時間:2025.01.04

地址:洛陽市洛龍區美茵街16號左岸國際17樓
乘車路線:洛陽市洛龍區美茵街16號左岸國際17樓

全國24小時服務熱線18638867633

立即留言,免費獲取報價表
